工程進度

PROGRESS

板橋—大業

2025年2月15號
2025年2月15號

開工動土暨祈福法會

Scroll to Top

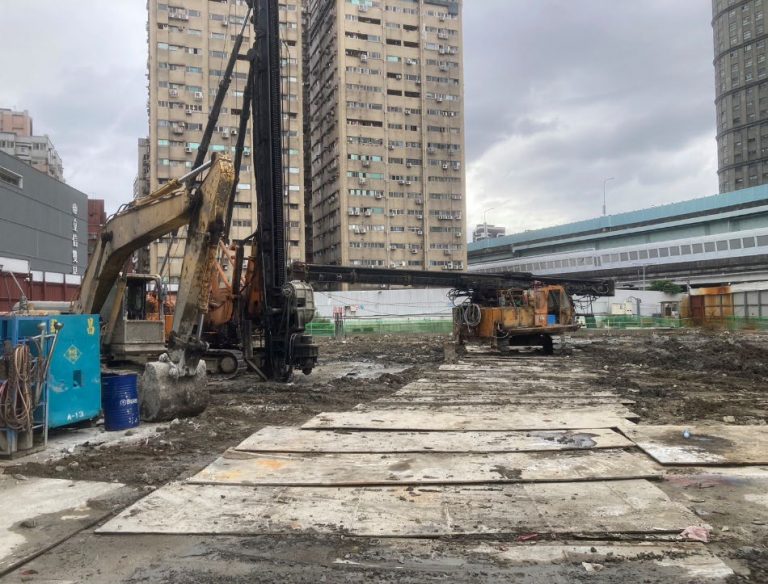

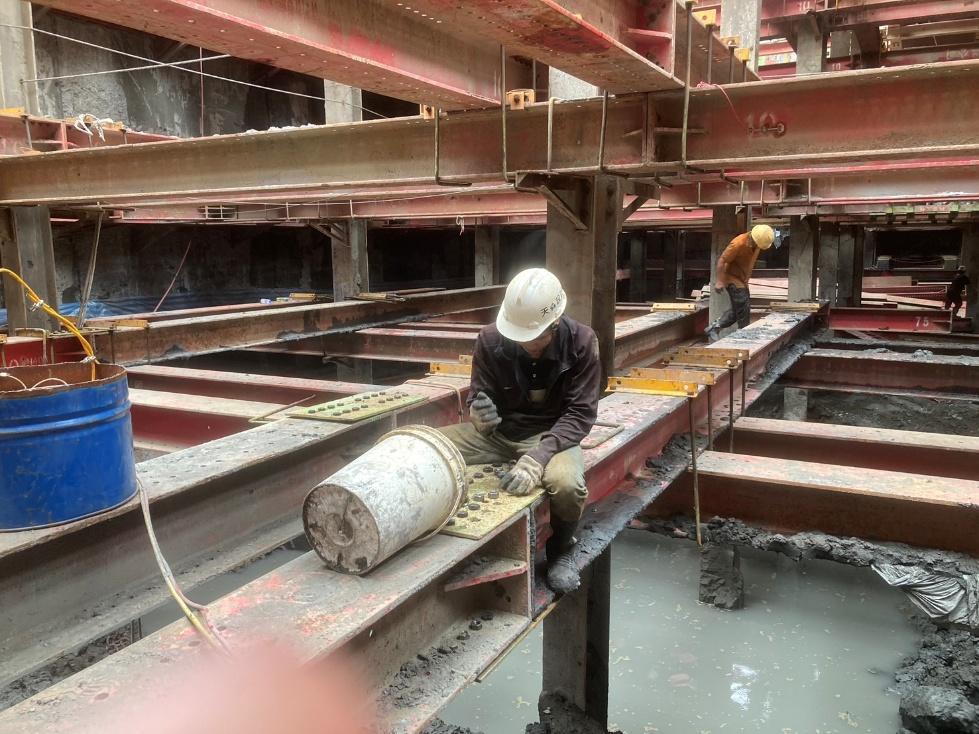

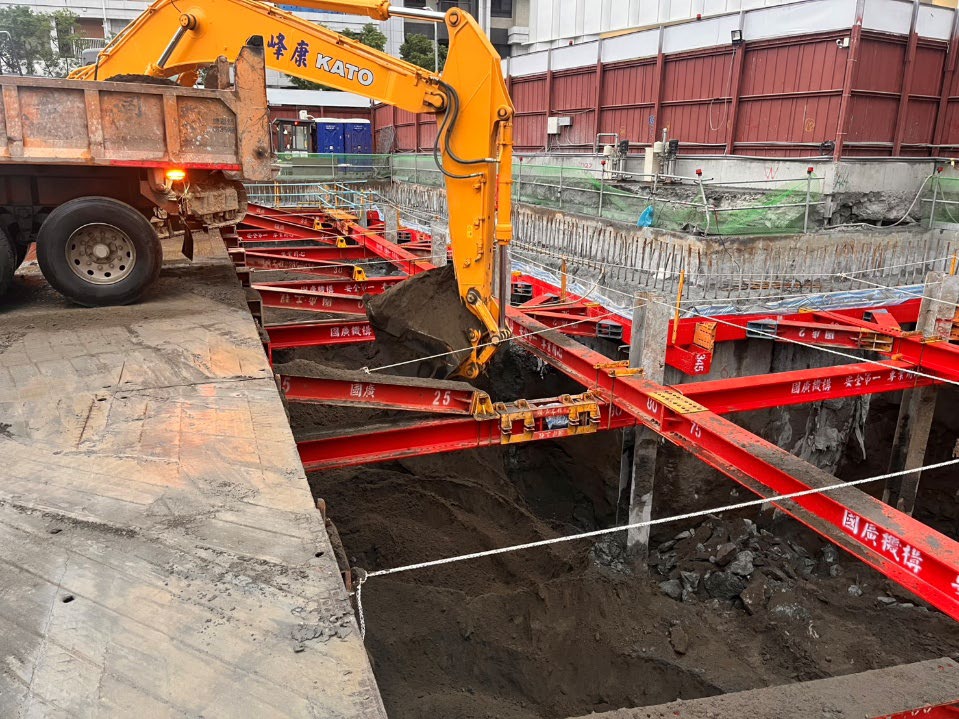

第一層安全支撐主撐

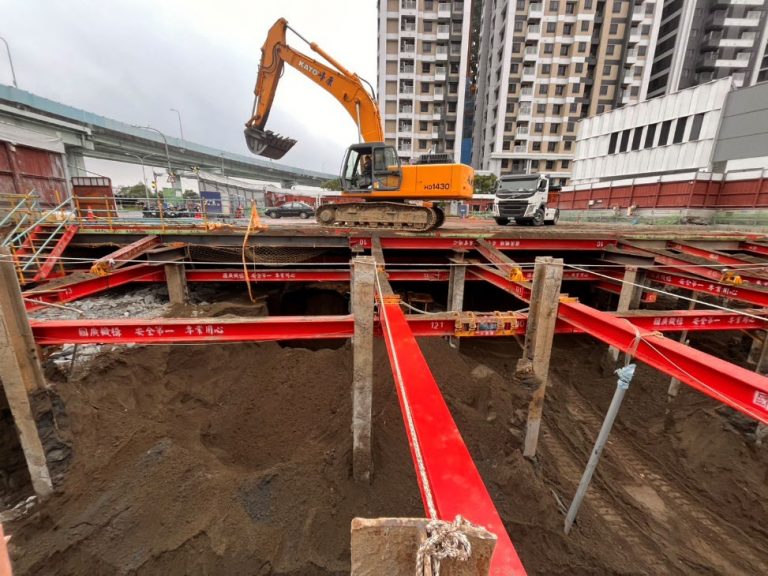

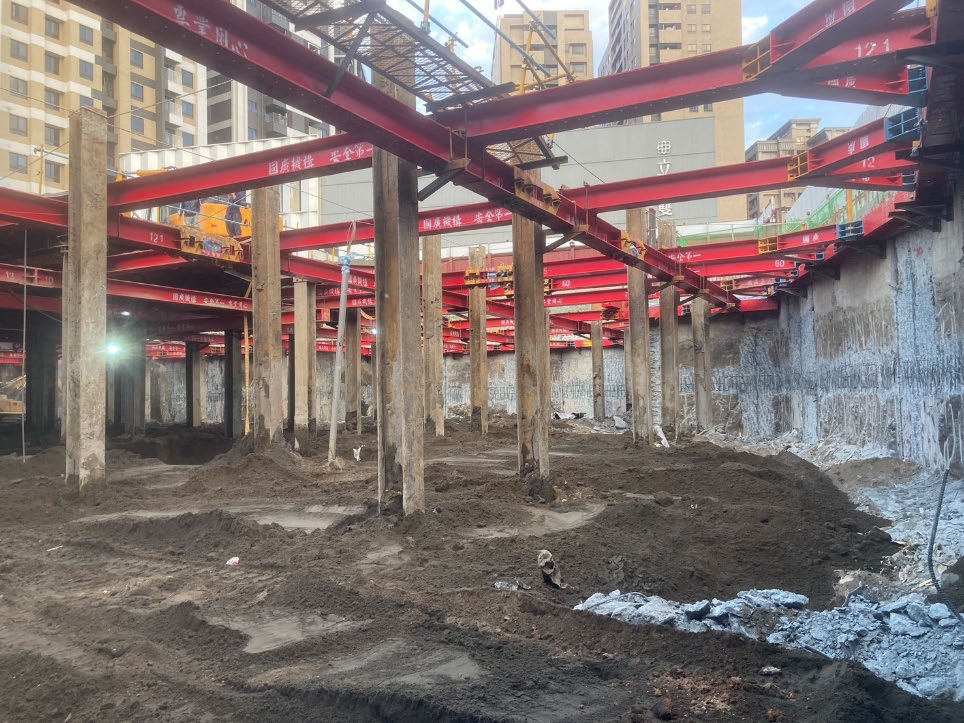

第二層安全支撐施作

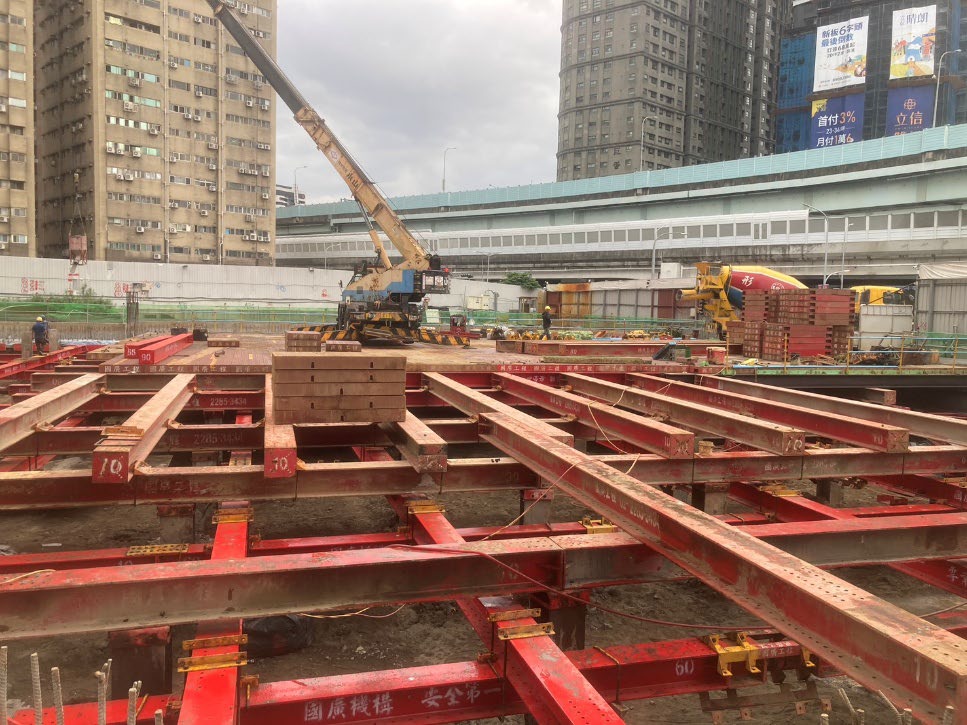

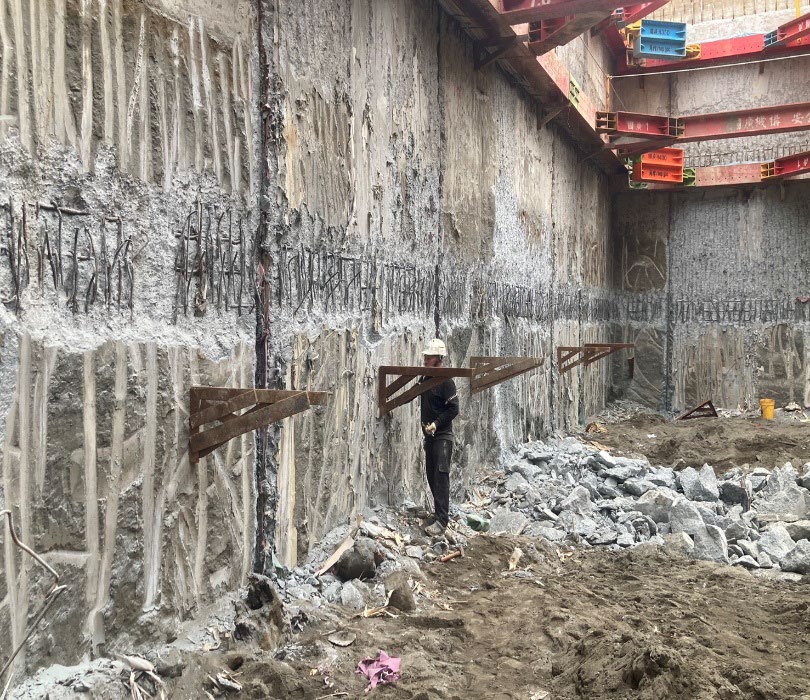

第三層圍苓背填、三角架良

第四層圍苓背填

第五層開挖

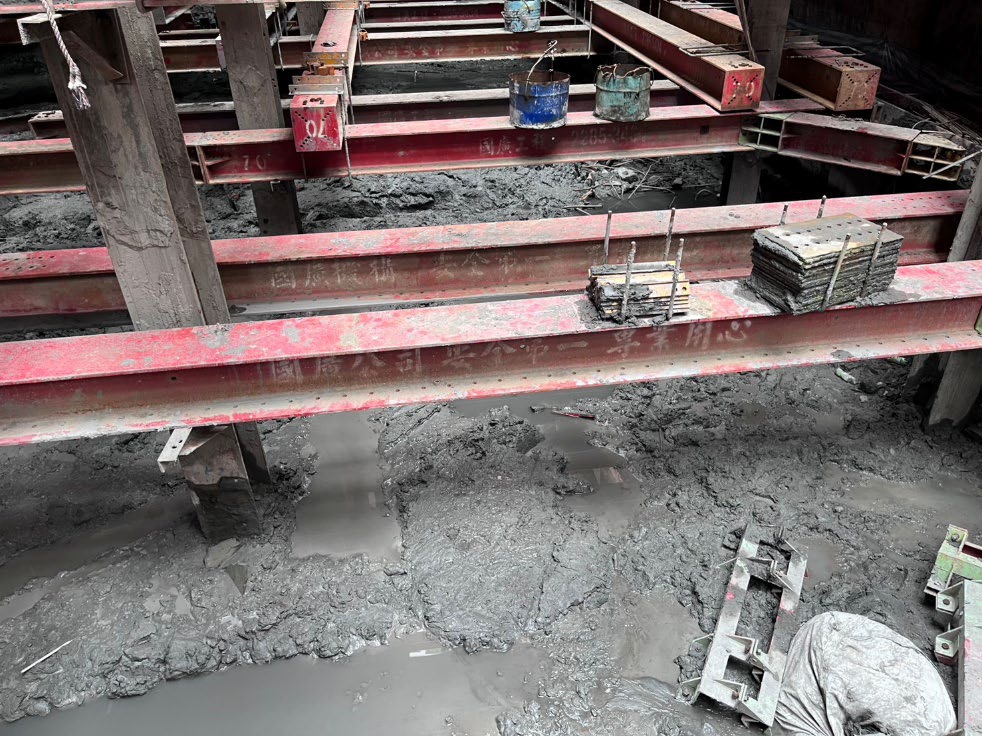

第五層圍苓背填

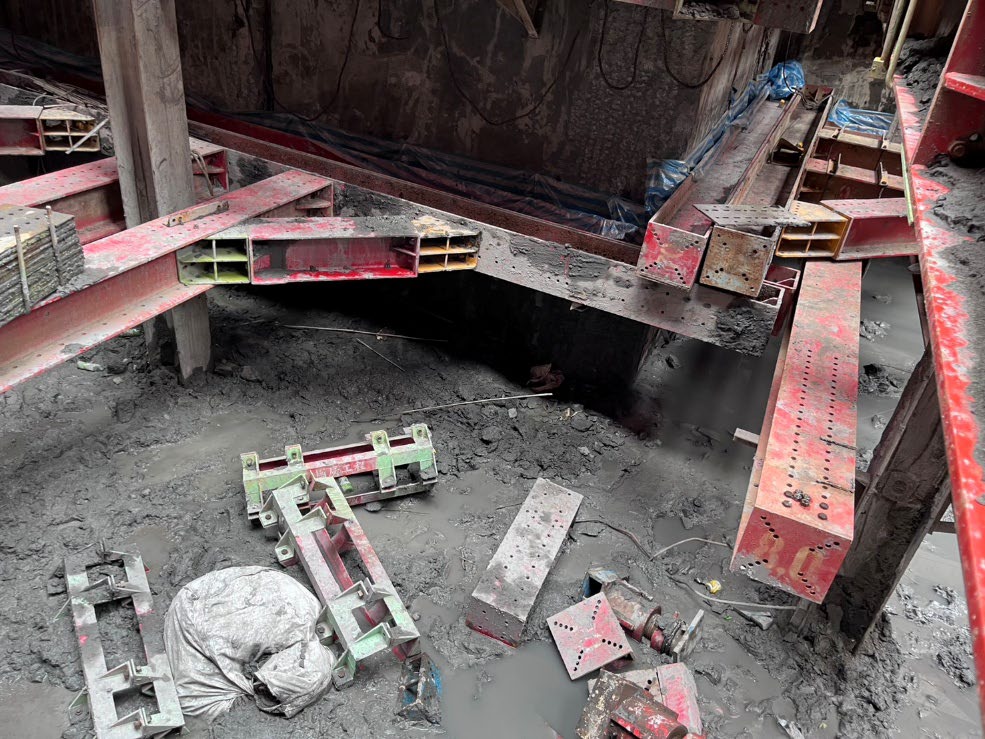

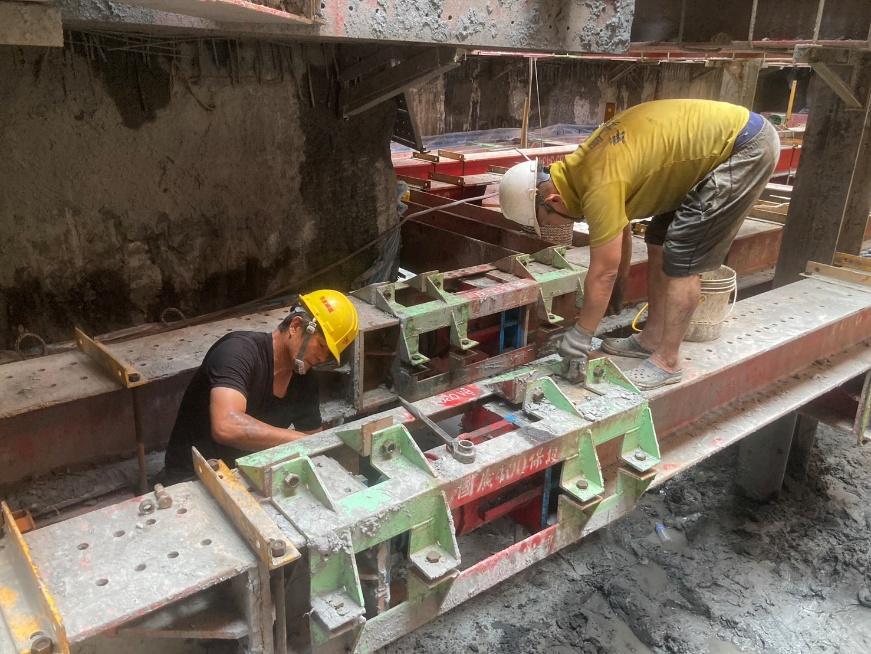

第五層主撐、副撐及斜撐施作

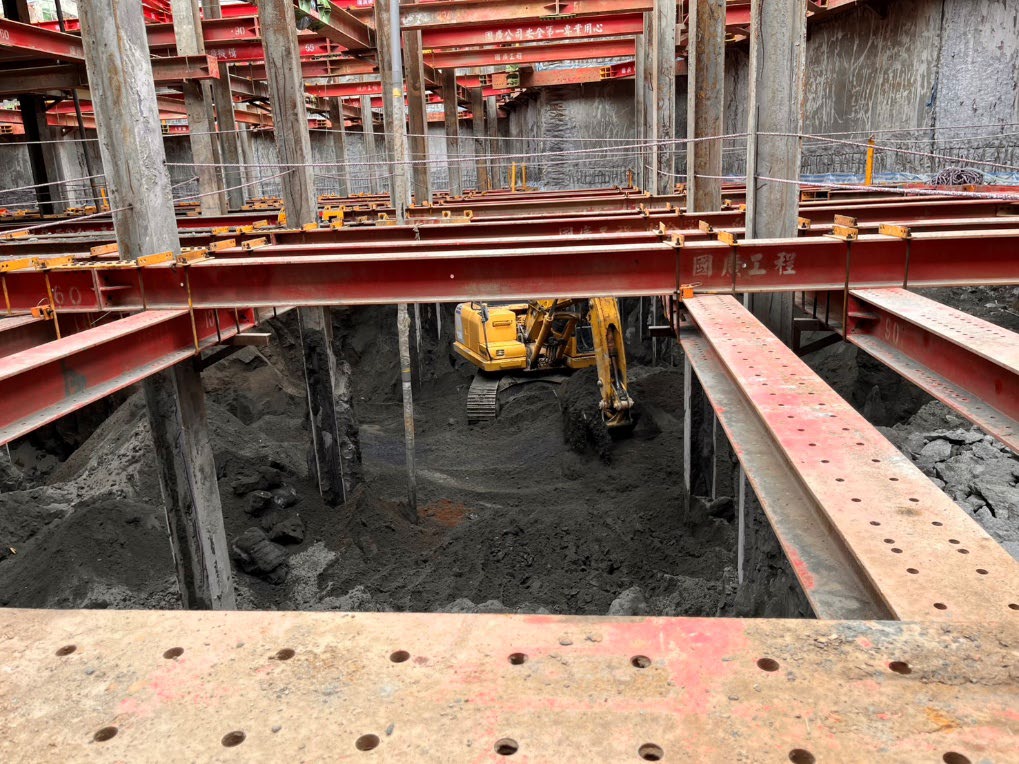

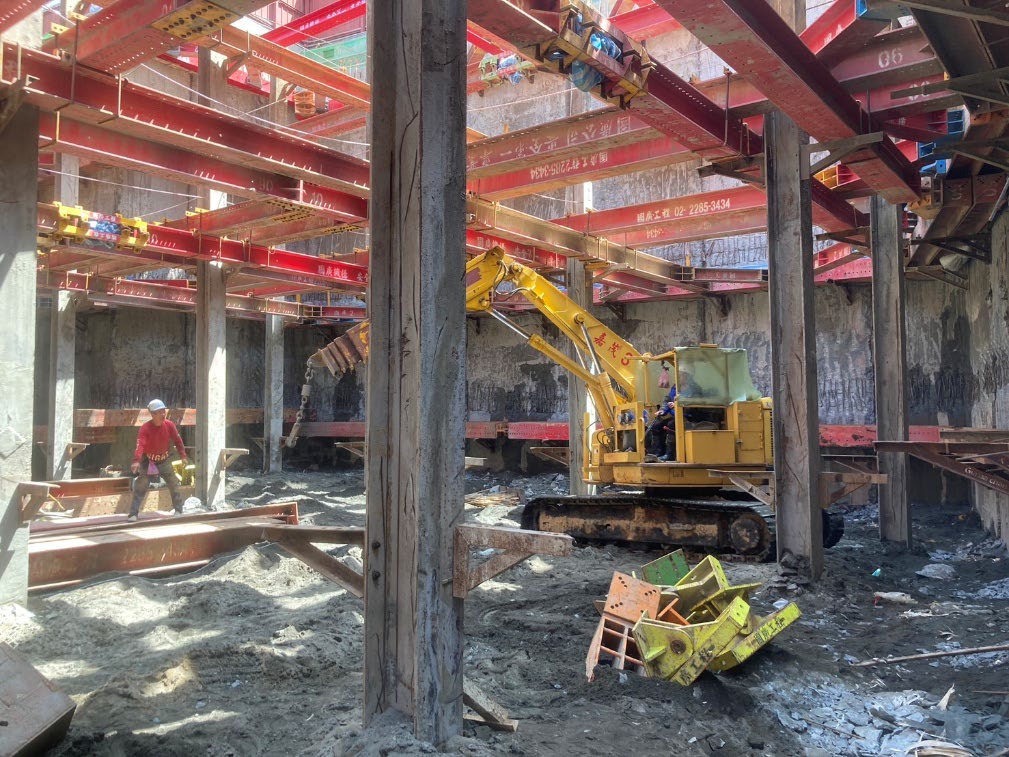

第六層土方開挖

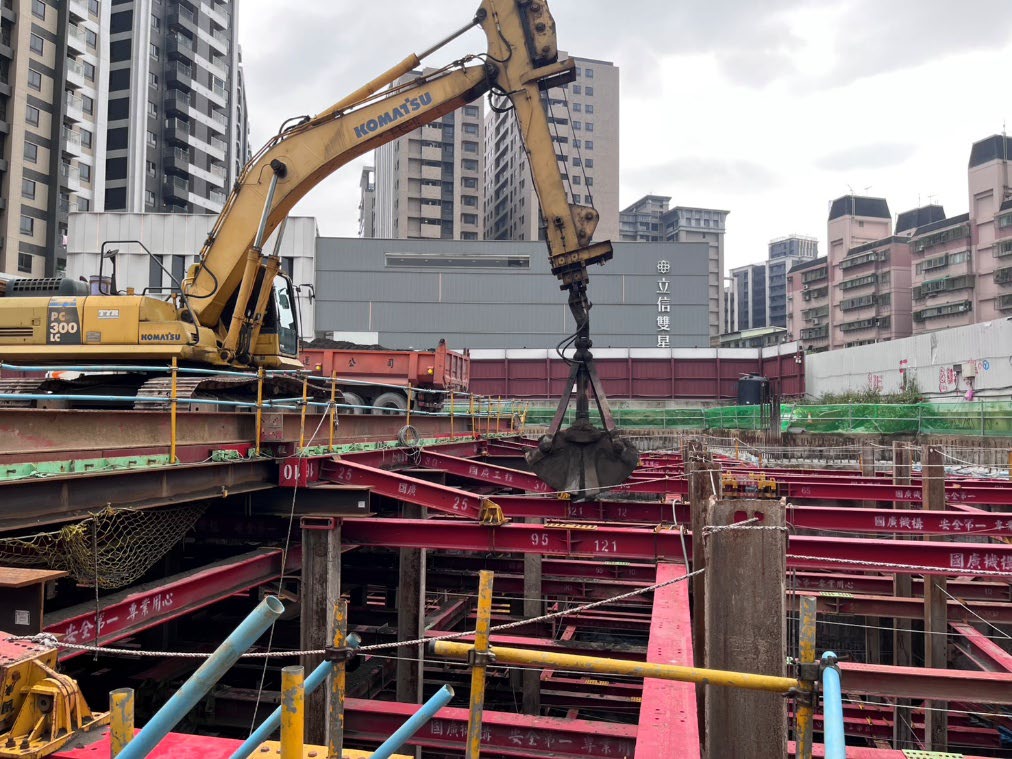

第六層主撐、副撐及斜撐施作

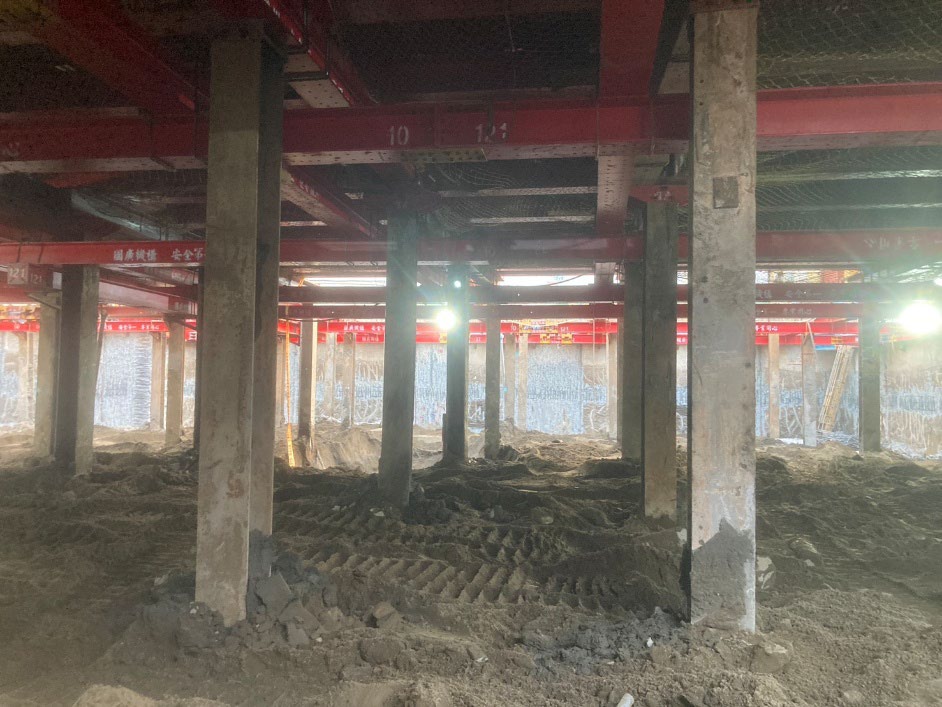

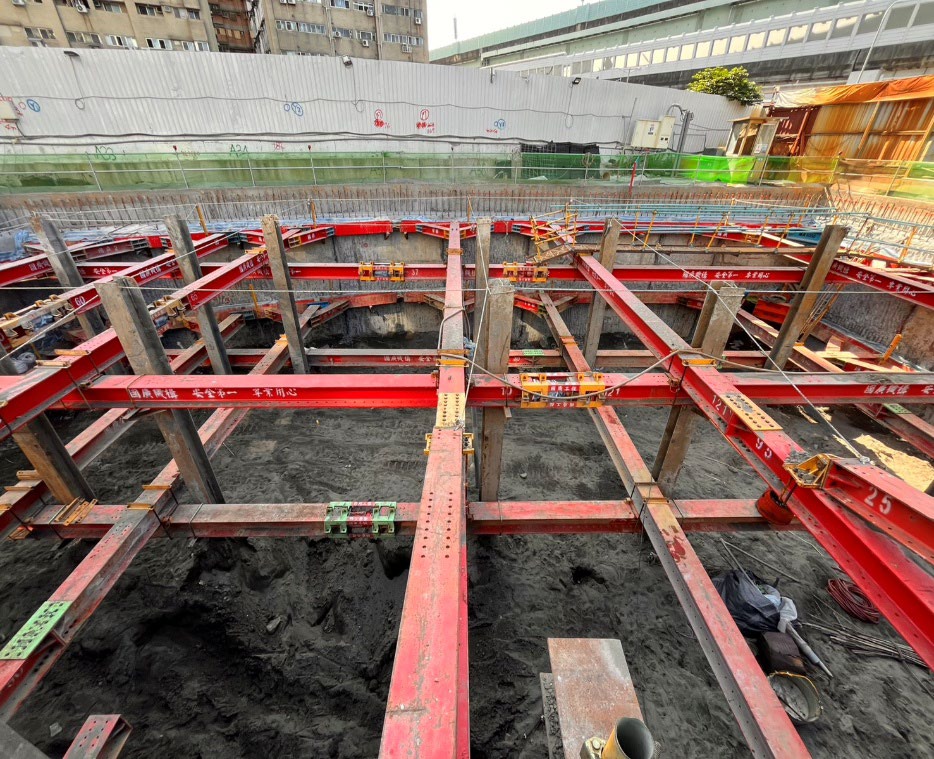

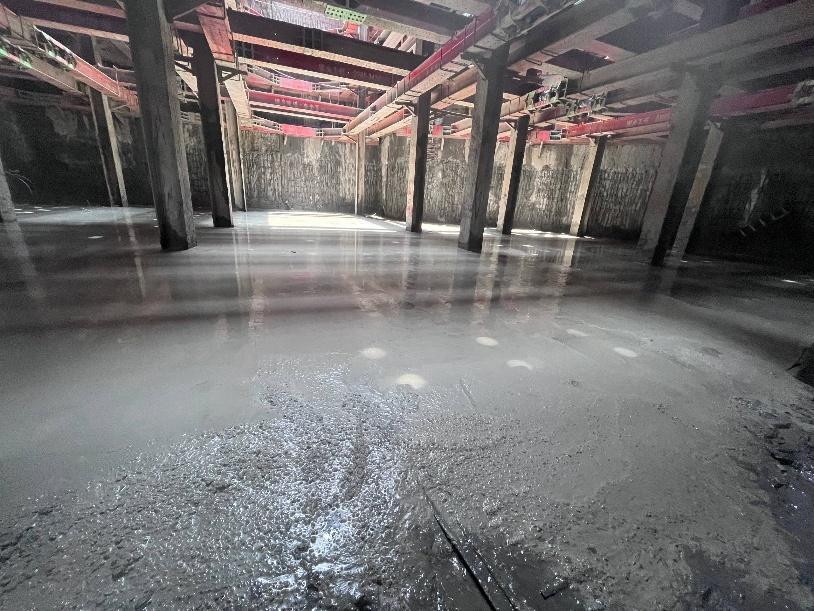

大底PC完成/放樣完成/鋼筋綁紮及組模/灌漿

地樑鋼筋綁紮及組模

地樑灌漿

2026年7月25號 地樑灌漿

BS版組立、地樑拆模

2026年7月27號、31號: BS版組立、地樑拆模

BS版鋼筋綁紮、BS版澆置

2026年8月01號 BS版鋼筋綁紮

2026年8月08號 BS版澆置

安全支撐5、6拆撐

2026年8月17號 安全支撐5、6拆撐

地下室工程

B5FL續接、配管

2026年8月27號 B5FL續接、箍筋、水電柱內升管第一天

2026年8月28號

B5FL模板組立

2026年9月05號 柱封模、樑底模

2026年9月05號

B4FL模板組立、配管、鋼筋綁紮

2026年9月12號 B4FL鋪版

2026年9月13號

2026年9月16號

2026年9月18號

2026年9月19號

B5、B4FL灌漿、拆模養護

2026年9月22號 灌漿

2026年9月24號 拆側模+版面養護

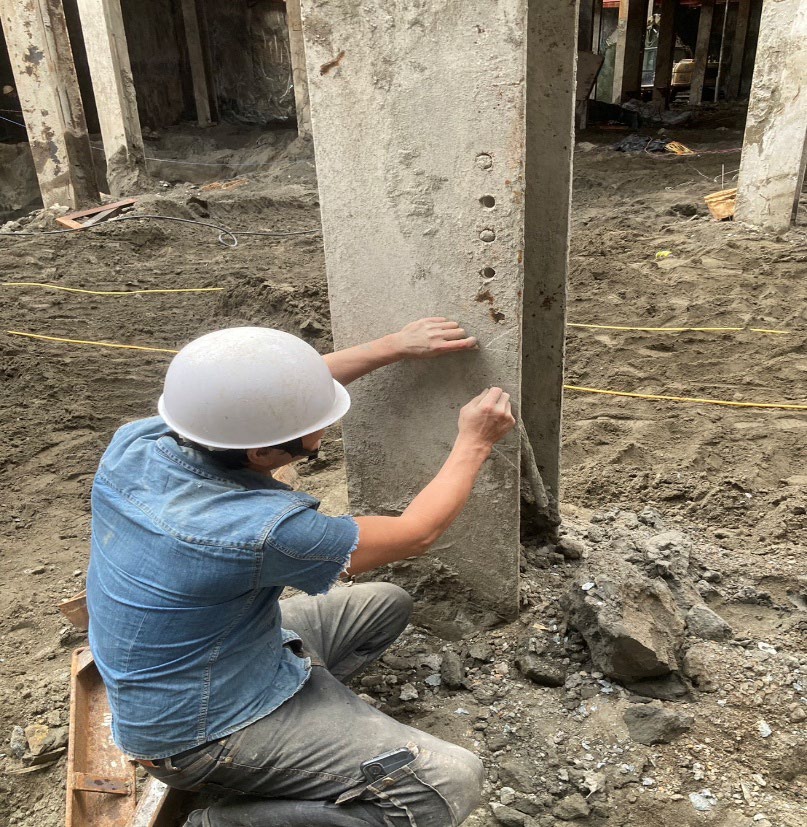

B4F鋼筋綁紮

2026年10月05號

(1).B4F柱箍筋及繫筋鋼筋綁紮。

(2).牆單面模施作及模板進料。

(3).柱牆電力端點施作。

2026年10月07號

(1).B4F-B5F車道模版組立。

(2).B3FL周邊梁底模組立。

(3).B4F牆鋼筋綁紮、B3FL周邊梁鋼筋綁紮。

(4).柱牆電力端點施作。

(5).B4F柱主筋、箍筋、繫筋查驗。

B3FL模板組立

2026年10月11號

(1).B4F-B3F車道模版組立、B3FL樑底模組立。

2026年10月12號

(1).B3FL樑側模組、B4F-B3F樓梯模板組立。

(2).B4F-B3F車道周邊樑、車道版及車道樑鋼筋綁紮。

2026年10月15號

(1).B3FL版底模組立、B4F-B3F樓梯模板組立。

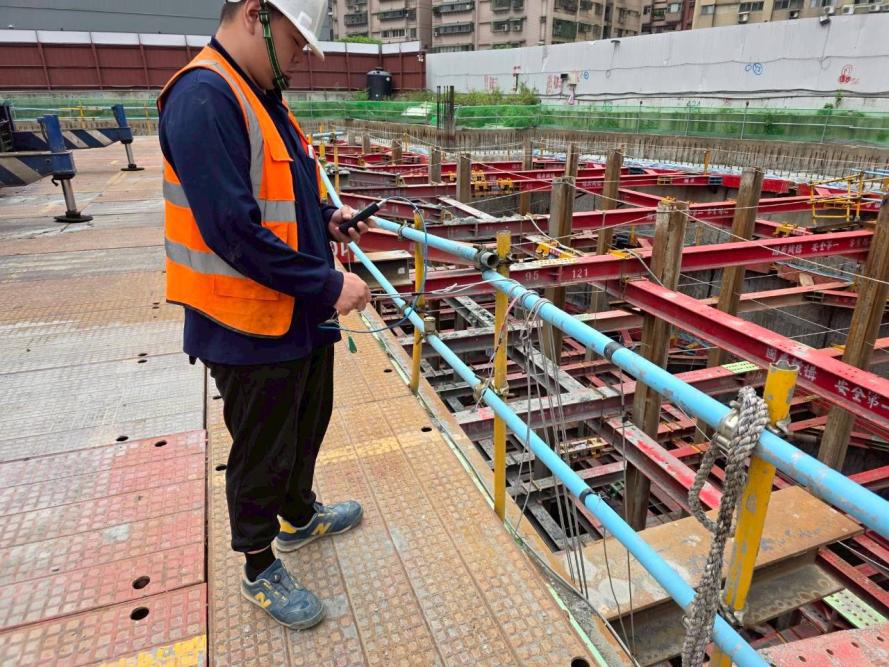

(2).安全觀測。

(3).B4F-B3F車道養護。

(4).B3F水電、消防放樣。

(5).B3FL模板版梁高程查驗。

(6).B4F-B3F車道放樣、B3FL1米線放樣。

B3F鋼筋綁紮

2026年10月18號

(1).B3F樑版鋼筋綁紮。

(2).B3F梁內預埋管。

2026年10月20號

(1).B3FL下層版鋼筋綁紮。

(2).B3F版內配管施作。

(3).安全觀測。

(4).B3FL梁筋查驗。

B3F版內配管

2026年10月22號

(1).B3FL上層版鋼筋綁紮。

(2).B3F版內配管施作。

(3).防颱措施施作。

(4).建築師及專任工程人員勘驗。

B3FL灌漿

2026年10月27號

(1).B3FL灌漿,共計617米。

(2).B3FL整體粉光。

2026年10月28號

(1).B2FL放樣。

(2).B4F柱牆拆模。

(3).水電牆內預留管線調整。

(4).放樣查驗。
