開工動土 暨 祈安賜福法會

川琦動土儀式
時間:民國111年9月16日
「禾琚建築」位於新北市板橋江翠北側第三期「川琦」開工動土大典,同一天舉辦祈安賜福法會,祈求工程順利人員平安、銷售長紅,地方闔家平安、繁榮發展。

安全支撐及土方工程

2023年3月6號 鋪面破碎
2023年3月7號 棄土坑破碎
2023年3月9號 鋪面破碎
2023年3月13號~2023年3月20號 第一層開挖出土
2023年3月22號~2023年3月27號 第一層支撐架設
2023年3月27號 第一層圍令背填
2023年3月28號 第一層支撐架設完成
2023年3月30號~2023年4月7號 第二層開挖及出土
2023年4月12號 第二層支撐架設
2023年4月20號 第三層開挖及出土
2023年4月28號 第三層支撐架設
2023年5月4號 第四層開挖及出土
2023年5月11號 第四層支撐架設
2023年5月11號 第四層圍令背填
2023年6月11號 第五層開挖及出土

基礎版施工第一階段

2023年6月18號 接地系統-接地測試
2023年6月18號 接地系統-銅棒接地
2023年6月23號 FS基礎版鋼筋綁紮
2023年7月4號 地樑鋼筋綁紮
2023年7月6號 FS基礎版模板組立
2023年7月7號 地樑連通套管
2023年7月8號 FS版基礎版標高施作
2023年7月14號 地樑澆置
2023年7月17號 地樑模板組立
2023年7月17號 B4FL模板組立
2023年7月22號 B4FL配管(水)
2023年7月22號 B4FL配管(電)
2023年7月22號 B4FL鋼筋綁紮
2023年7月24號 B4FL版面標高施作
2023年7月25號 B4FL版面粉光
2023年7月25號 B4FL澆置
2023年7月25號 FS基礎版澆置

基礎版施工第二階段

2023年8月6號 B4F柱筋綁紮
2023年8月6號 B4F續接器扭力查驗
2023年8月9號 B4F柱模組立
2023年8月16號 B3FL樑模組立
2023年8月16號 B4F牆筋綁紮
2023年8月16號 B4FL牆模組立
2023年8月19號 B3FL板模組立
2023年8月21號 B4F車道澆置
2023年8月26號 B3FL梁筋綁紮
2023年8月27號 B3F RC電配管
2023年8月28號 B3FL版面清潔
2023年8月28號 B3FL版筋綁紮
2023年8月28號 B3FL標高
2023年8月29號 B3FL澆置
2023年8月30號 B3FL粉光
2023年9月11號 B3F柱牆電配管
2023年9月11號 B4續接器扭力測試
2023年9月16號 B2FL樑模組立
2023年9月16號 B3F柱模組立
2023年9月16號 B3F牆筋綁紮
2023年9月16號 B3F牆模組立
2023年9月19號 B3車道澆置
2023年9月21號 B2FL模板組立
2023年9月25號 B2FL樑筋綁紮
2023年9月28號 B2FL版面清潔
2023年9月28號 B2FL版筋綁紮

基礎版施工第三階段

2023年10月2號 B2FL粉光
2023年10月18號 B2F柱筋綁紮
2023年10月18號 B2F柱模組立
2023年10月18號 B2F牆模組立
2023年10月20號 B1FL樑模組立
2023年10月25號 B1車道粉光
2023年10月25號 B1FL板模組立
2023年10月31號 B1FL版筋綁紮
2023年11月4號 B1FL標高
2023年11月7號 B1FL澆置
2023年11月18號 B1F柱筋綁紮
2023年11月29號 B1F牆筋綁紮
2023年12月6號 車道標高
2023年12月9號 1FL板模組立
2023年12月21號 1FL版筋綁紮
2023年12月27號 1FL粉光
2023年12月27號 1FL澆置
2024年1月31號 2FL澆置粉光
2024年2月27號 3FL澆置粉光
2024年3月14號 4FL澆置粉光
2024年3月29號 5FL澆置粉光
2024年4月27號 6FL澆置粉光
2024年5月23號 7FL澆置粉光
2024年6月6號 8FL澆置粉光
2024年6月20號 9FL澆置粉光
2024年7月4號 10FL澆置粉光
2024年7月18號 11FL澆置粉光
2024年8月3號 12FL澆置粉光
2024年8月20號 13FL澆置粉光
2024年9月3號 14FL澆置粉光

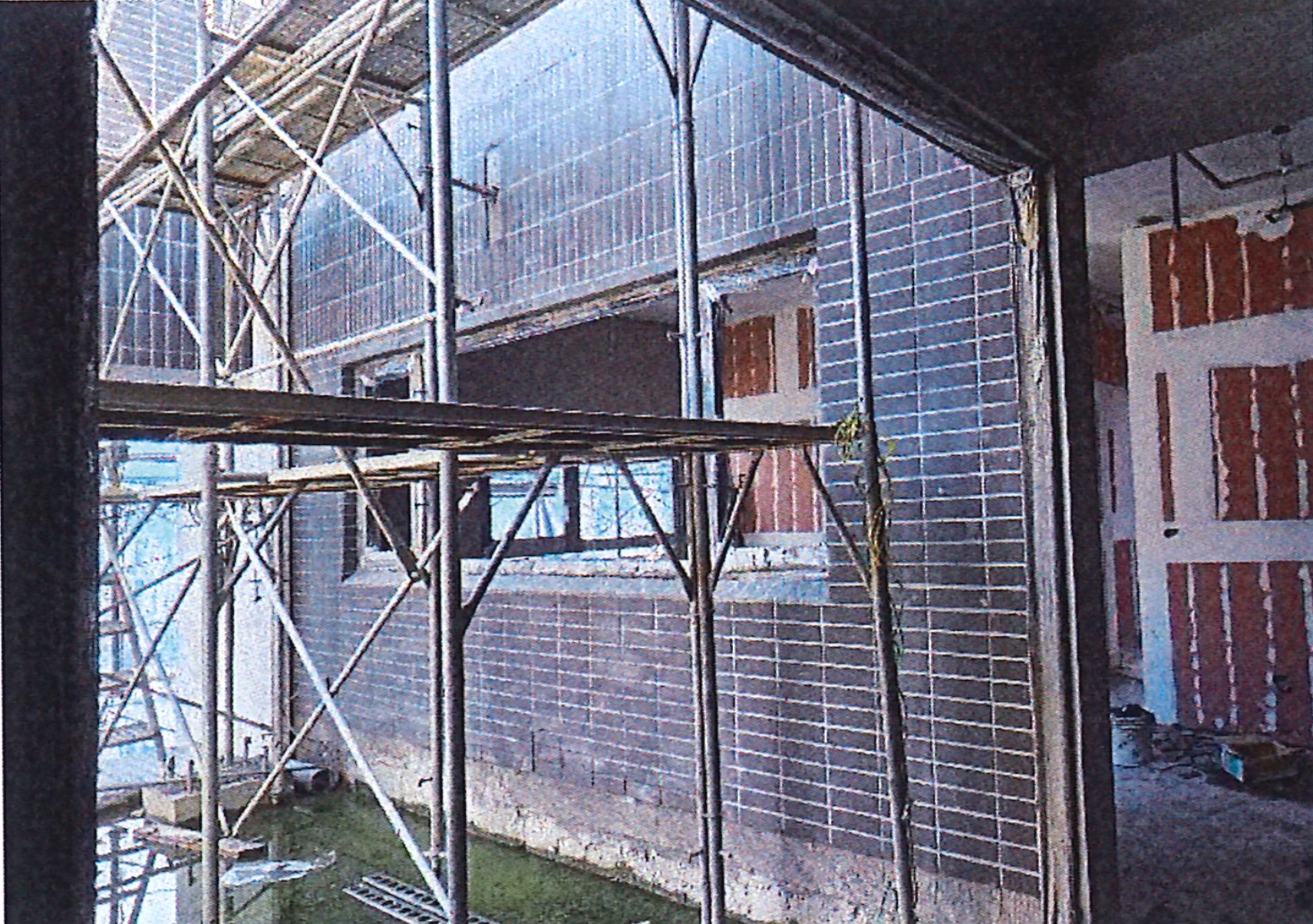

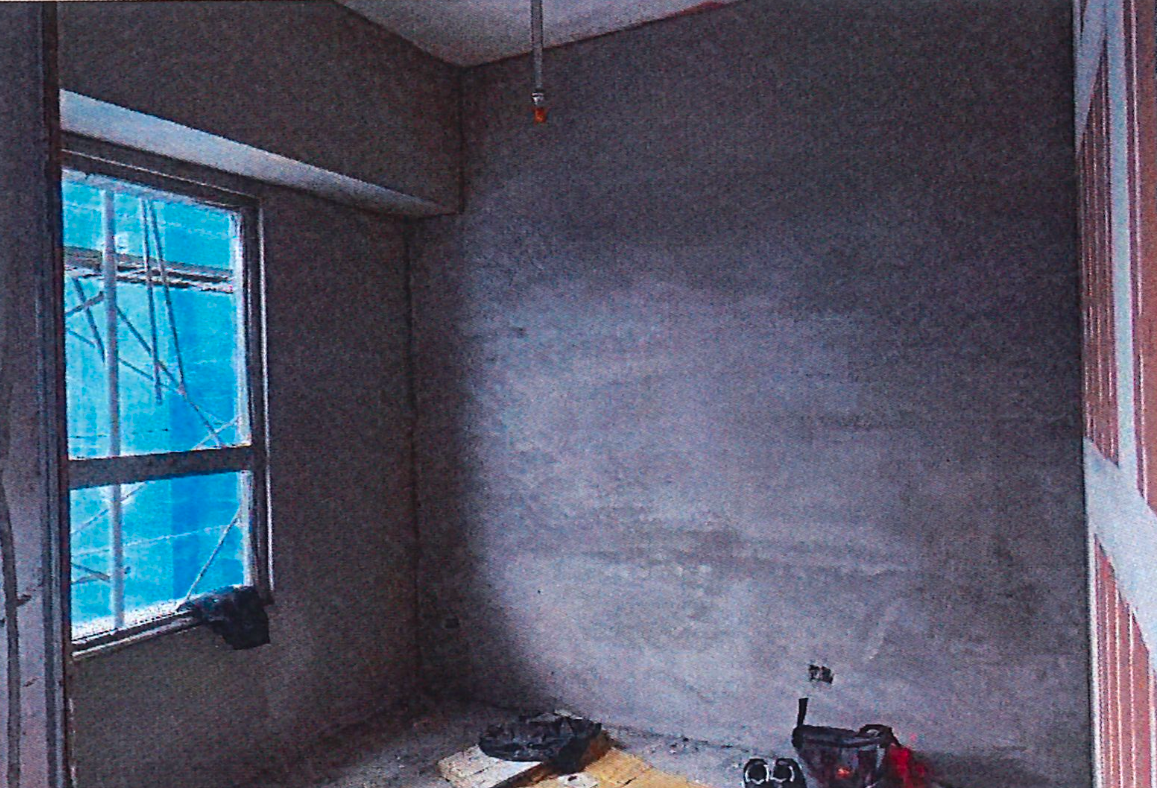

2024年9月17號 15FL澆置粉光
